施工企業成本計劃信息管理
1、成本計劃(按清單顯示)

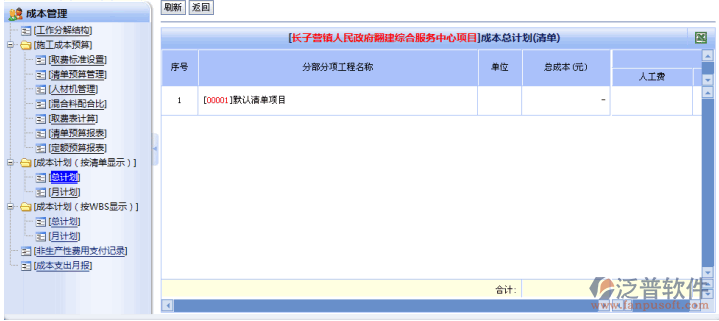

根據項目部填報的WBS進度計劃(總、月),系統根據清單與WBS的關系自動生成項目在每個施工階段的清單計劃。成本計劃包括在每個施工階段(總、月)過程中,計劃進行完成清單的情況以及計劃發生的成本信息,以工程量清單為依據進行顯示。如圖 1所示。
注:清單的計劃成本=清單包含的工序在本期計劃中完成的數量×成本定額庫中指定的單價之和。
每個清單的總成本由人工費、材料費、機械費以及其他直接費組成。
圖 1

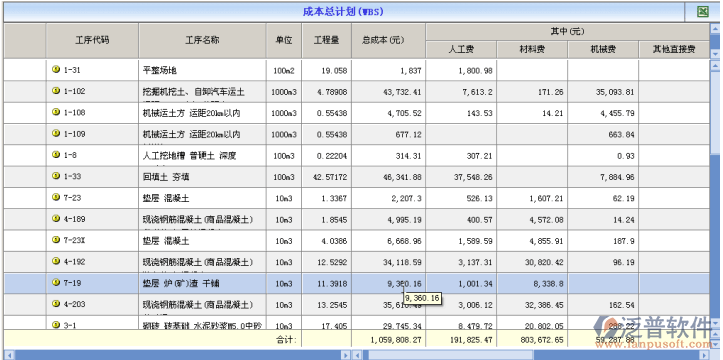

2、 成本計劃(按WBS顯示)
根據項目部填報的WBS進度計劃(總、年、季、月、周),自動生成項目在每個施工工階段的WBS成本計劃。成本計劃包括在每個施工階段(總、年、季、月周)過程中,計劃進行完成工序的情況、計劃完成的數量以及計劃發生的成本信息,以工程分解結構(WBS)為依據進行顯示。如圖 2所示。
注:工序的計劃成本=計劃完成的數量×成本定額庫中指定的單價。
每個工序的總成本由人工費、材料費、機械費以及其他直接費組成。
圖 2
- 1成本管理軟件
- 2責任成本
- 3成本管理
- 4成本科目設置
- 5間接成本管理
- 6成本管理
- 7成本統計表
- 8目標成本編制
- 9成本管理
- 10產品成本列表
- 11項目成本列表
- 12成本管理定義
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
