當前位置:工程項目OA系統 > 建筑施工OA系統 > 功能介紹 > 材料管理 > 報表分析
施工現場周轉材料查詢統計
視頻比較大,請耐心等待5秒,下載視頻
施工現場周轉材料查詢統計
周轉材料查詢統計根據周轉材料的具體使用情況,采取合適的攤銷方法進行價值攤銷。周轉材料查詢統計:收料綜合統計、攤銷綜合統計
收料綜合統計

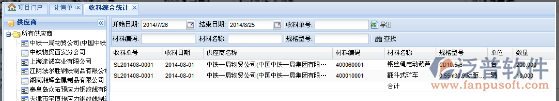

周轉材料收料綜合統計,可查詢某個供應商的供貨情況,也按照時間段、收料單號、材料編碼、名稱和規格型號進行查詢。
攤銷綜合統計

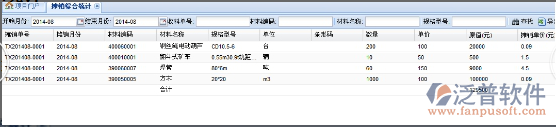

攤銷綜合統計,統計的是某個時間段內的攤銷情況;也按查詢某個單據、材料、的攤銷情況。
周轉材料的攤銷方法可以采用一下幾種方法:
一次攤銷法“一次攤銷法”是指在領用周轉材料時,將其全部價值一次計入成本、費用的方法。這種方法適用于易腐、易糟的周轉材料,如安全網等。
分期攤銷法“分期攤銷法”是根據周轉材料的預計使用期限分期攤入成本、費用。這種方法一般適用于經常使用或使用次數較多的周轉材料,如腳手架、跳板、塔吊軌及枕木等。其計算公式如下:
周轉材料每期攤銷銷額 =周轉材料計劃成本×(1-殘值占計劃成本%)/預計使用期限
[例1]某工程領用腳手架一批,計劃成本10000元,預計使用16個月,預計殘值率為10%,計算當月周轉材料攤銷額。
周轉材料每月攤銷額= 10000×(1-10%)/16 =562.5(元)
分次攤銷法“分次攤銷法”是根據周轉材料的預計使用次數將其價值分次攤入成本、費用。這種方法一般適用于使用次數較少或不經常使用的周轉材料,如預制鋼筋混凝土構件所使用的定型模板和土方工程使用的擋板。其計算公式如下:
周轉材料平均每次攤銷額 = 周轉材料計劃成本× (1-殘值占計劃成本%)/預計使用次數
周轉材料本期攤銷額=本期使用次數×周轉材料平均每次攤銷額
[例2]某工程領用定型模板一批,其計劃成本8000元,預計殘值率為10%,預計使用6次,當月使用2次,計算當月周轉材料攤銷額。
周轉材料平均每次攤銷額= 8000×(1-10%)/6 =1200(元)
周轉材料本月攤銷額=2×1 200=2 400(元)
定額攤銷法“定額攤銷法”是根據實際完成的實物工程量和預算定額規定的周轉材料消耗定額,計算確認本期攤入成本、費用的金額。
這種方法適用于各種模板的周轉材料。其計算公式如下:
周轉材料本期攤銷額 = 本期實際完成的單位工程量 × 單位工程量周轉材料的消耗定額
[例3]某施工單位現場預制混凝土構件,領用木板一批。根據預算定額規定,完成每立方米工程量木模板的消耗定額為80 元,本月實際完成100立方米。計算本月木模板攤銷額如下:
本月周轉材料攤銷額=100 x 80 = 8 000(元)
以上介紹了周轉材料攤銷的幾種方法。在實際工作中,無論采用哪幾種方法攤銷,都不能與實際損耗完全一致,這是由于施工企業都是露天作業,周轉材料的使用、堆放都受到自然條件的影響,另外,施工過程中安裝拆卸的技術水平、工藝水平,都對周轉材料的使用壽命影響很大。因此,企業無論采用何種方法對周轉材料進行攤銷,都應在工程竣工時或定期對周轉材料進行盤點,以調整各種攤銷方法的計算誤差,確保工程或產品計算的正確性。
- 1建筑工程材料庫存統計表
- 2消耗材庫存點收單、發料單、退貨單管理
- 3工程材料收料情況查詢
- 4材料采購送檢記錄列表
- 5建筑工程行業周轉材料單據
- 6工程材料報表分析及其警戒線設置
- 7工程項目匯總計劃
- 8消耗材庫存管理
- 9材料采購合同列表
- 10項目統計、分析、預警、提醒功能
- 11工程材料動態報表(類別)
- 12建筑工地材料榜單查詢
- 13工程材料庫存、物資卡片、庫存對照統計
- 14材料報表中心與單據管理中心
- 15工程材料水泥砂漿臺賬信息管理
- 16材料采購合同臺賬
- 17工程材料編碼管理
- 18建筑材料出料稱重、上傳榜單、榜單沖紅界面
- 19建筑工程材料綜合統計表
- 20工程材料收料綜合統計
- 21材料采購價格信息維護
- 22物資租賃損耗費用臺帳
- 23工程材料清單的編輯、刪除、瀏覽操作
- 24工程企業物資月度采購計劃匯總
- 25混凝土臺賬信息管理
- 26消耗材庫存管理-單據管理
- 27施工企業物資綜合統計表
- 28工程材料預算單管理
- 29材料基礎數據管理
- 30施工現場周轉材料動態分析表
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
