周轉材料退庫
視頻比較大,請耐心等待5秒,下載視頻
周轉材料退庫
周轉材料退庫,是指項目部處置在庫周轉材料。對于自購或調入周轉材料,可以調出給公司或者其他項目部,也可以是直接報廢或變賣。對于外租的周轉材料,是指歸還給供應商。

需要注意的是:
l 供應商名稱:是指處置的接受對象,原則上是哪里來的回到那里去,當然也可以調出給別的單位或者報廢變賣,這是就需要手動在“項目材料供應商配置”中添加相應單位。
l 應退金額:=(退庫數量+缺失數量)*押金。
l 賠償金額:=缺失數量*凈值或押金(也可自己估算)+其它損壞賠償,可手動填寫。
l 實退金額:=應退金額-賠償金額。

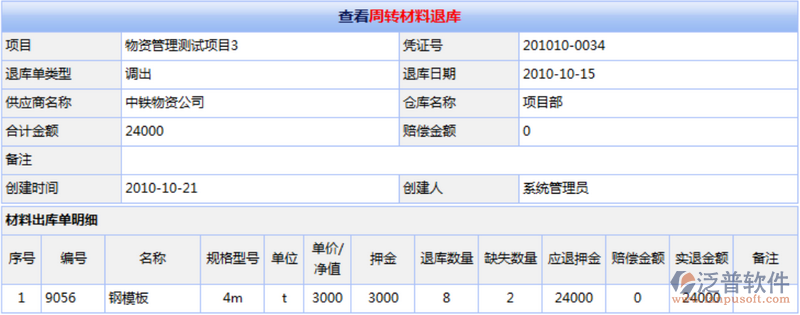

退庫單保存以后也自動生成相應轉賬憑證。
材料屬于下列情況可以辦理退庫:
(1)由于工作疏忽而發生的技術性差錯,如收入錯繳、多繳,中央預算收入誤繳入地方預算,地方預算收入誤繳入中央預算等需要退庫的。
(2)企業按計劃繳入金庫的收入,超過實際收入部分,需要退庫的。
(3)根據批準的企業虧損計劃,彌補企業單位的虧損。
(4)按照國家政策法令決定,需要辦理收入退庫的。如調整價格、修訂稅率、農業稅災情減免、提取工商各稅代征手續費,以及企業支付……費用需要沖減收入的部分等。
