  資金管理主要是其中資金使用計劃審批的一個流程,項目財務人員進入項目管理系統點擊資金管理→資金使用計劃審批出現:






  在發起任務名稱欄輸入項目部及工程名稱、所需批示金額,然后點擊確認按鈕進入:
















  會生成這樣一個表格,其中數值的輸入是長度為15位,小數點后2位;日期的格式是yyyy-mm-dd不要光輸入年月不輸入日期;輸入時如不注意有可能發送不成功,前功盡棄。

  還有個表單暫存的功能






  這個是可能你填到一半臨時有事外出,如點下這個,就可以繼續將你填了一部分的表格補充完整。具體操作如下:

  1、點擊表單暫存

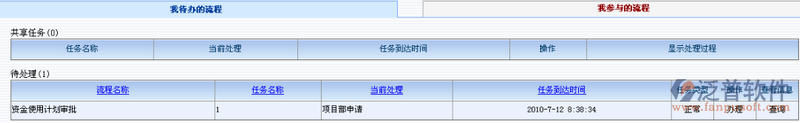

  在我待辦流程中找到你剛剛保存的流程






  3、點7.png就能接著上次保存的繼續填報數據了。

  輸入具體數據要求如下:

  在單位欄輸入直管項目部名稱或分公司名稱。(如:第ⅹⅹ項目部、ⅹⅹ分公司、第ⅹⅹ分公司)

  在工程名稱欄填報工程合同所寫的名稱,合作工程應在工程名稱后注明合作。

  在金額單位欄填報元或萬元,但至始至終只能選擇其一。

  在開工累計實際進度欄填報開工至填報時甲方已核定的產值數。

  在開工累計已報財務產值欄填報開工至填報時的累計已報財務產值。

  在現款欄填報開工已累計收取的工程款,包含本次收款。

  在占開工累計實際進度%欄填報按累計現款占開工累計實際進度的比例。

  在甲方供料、代付款等欄填報甲方代扣款項和甲方委托代付款項等。

  在金額欄填報現款與甲供材、代付款等合計數,包含本次計劃數。

  在本次收款欄填報本次收款金額。

  在上交管理費及兩金系數%欄填報公司企管部核定的系數。

  在累計欠交欄填報該工程開工至填報時全部所欠上交。

  在上交總公司欄填報本次計劃上交公司管理費,按時歸還累計欠交公司的上交。

  在上交本單位欄填報聯營單位按系數交本單位的金額。

  在累計欠繳欄填報該工程開工至填報時所欠上繳稅金。

  在本次上繳欄填報該工程本次需要上繳的稅金,累計欠繳稅金應在本次計劃中按規定上繳。

  在上繳個稅欄填報聯營單位按個稅系數上繳。

  在當前透支額欄填報本單位內行透支額。

  在本次彌補欄填報本次收款應彌補的金額。

  在欠還內貸欄填報目前本單位公司內部貸款數。

  在本次歸還本息欄填報本單位歸還的貸款和利息。

  本機動資金欄填報本單位未確定付款單位資金,但支用該資金時,必須填報機動資金支付明細,點擊資金管理→機動資金明細,點擊后進入機動資金填報,根據內部支票內容填寫,金額與原計劃金額一致(元或萬元),錄入后點擊合計同時保存即可。

  在支付分包勞務費欄填報勞務隊名稱,合同編號,分包內容要簡單填寫,如:主體、粉刷、砌體、零雜等,合同應付勞務費總額應填寫總金額 (主體隊一般按建筑面積包,粉刷、砌體按平方包),累計已支付款應填寫,本次支付填寫,填寫完點擊勞務費合計欄,本項合計數計算完畢。

  在支付材料費欄填報合同付款單位,應按支票付款單位填報,品名按鋼材、水電料、五金及地材等填報,規格型號按綜合填報,計量單位按噸、米、立方米等填報,合同金額應填報(公司成本監控規程有要求);累計已支付款應填報,本次支付填報,填報完點擊材料費合計欄,本項合計數計算完畢。

  在支付周轉材料、機械設備租賃費欄填報合同付款單位,應按支票付款單位填報,品名按鋼管、模板扣件填報,計量單位按臺班或平方米等填報,累計已支付款應填報,本次支付填報,填報完點擊支付周轉材料、機械設備租賃費合計欄,本項合計數計算完畢。

  在支付分包專業工程款欄填報工程分包單位名稱,分包內容應填報聯營分包水電、裝飾、市政道路或管網等工程項目;分包工程造價應填報,累計已支付款應填報,本次支付填報,填報完點擊支付分包專業工程款合計欄,本項合計數計算完畢。

  在支付職工工資欄平均職工人數中填報平均人數,月均工資中填報支付月均工資,支付期中填報支付所支付的支付期,金額中屬于支付工資金額,外聘工資金額和支付各項社保統籌費用欄填報后點擊支付職工工資欄,本項合計數計算完畢。

  除支付內部單位款和支付經營資金兩欄外其余零星支付欄等資金安排不得超5萬元(除還職工集資款外,審批時應注明)。

  該資金計劃審批表填報完畢,點擊提示(計算), 本計劃總計數計算完畢;填寫處理意見后,點擊送項目經理。

  項目經理填寫處理意見后,點擊選擇處理人,在其中選擇核算中心分管領導,點擊確認即可,等待公司領導批準之后按計劃付款。
