項目施工圖預算管理

視頻比較大,請耐心等待5秒,下載視頻

申請免費試用、咨詢電話:400-8352-114

   施工預算管理

  1、業務概述

  項目施工預算由項目成本部門編制,根據工程部位及施工特點編制工程分解結構,對工程分解結構設置清單工程量的掛接量,參考資源施工預算價,確定項目施工預算預控單價,形成項目施工預算。

  項目施工預算做為項目成本核算的依據,也可作為勞務分包成本控制的依據。

  工程分解結構的定義:根據工程特點、工程部位及項目部對分包易管理性的考慮,對承包合同清單項目進行的合并或拆分。

  工程量數量清理:項目部成本部門根據施工圖紙,對承包合同清單的工程量數量進行的梳理,工程量數量可能少于承包合同清單工程量數量,也有可能多于承包合同清單工程量數量。

  拆分清單的定義:為更好的對成本進行精細化管理,對于原合同清單進行拆分,以便對成本進行有效的控制。例如:項目部決定將土方開挖工程進行分包給兩個勞務隊,挖機分包隊和自卸汽車分包隊,故將原“土方開挖”清單進行拆分,拆分為“土方開挖-挖機”拆分清單和“土方開挖-自卸汽車”拆分清單,以便對兩個勞務分包隊進行有效的成本預控管理。

  管理費清單的定義:同3.1.1標后預算業務概述中的業務概述。

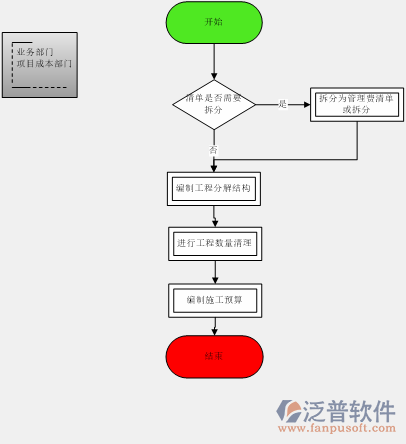

  2、業務流程圖

  3、操作流程說明

       序號活動名稱活動詳細描述部門/崗位是否在系統中操作實現

  4、操作演示

  點擊新增,建立一級頁面管理

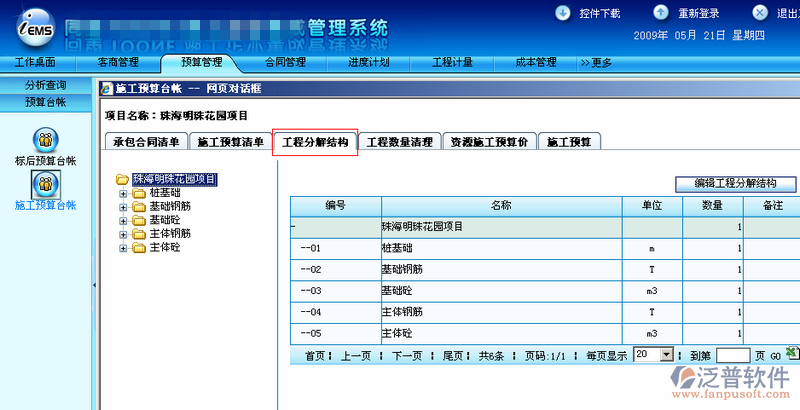

  在二級頁面點擊“工程分解結構”,進行“工程分解結構”的編輯

  “工程分解結構”編制好后,進行工程數量清理

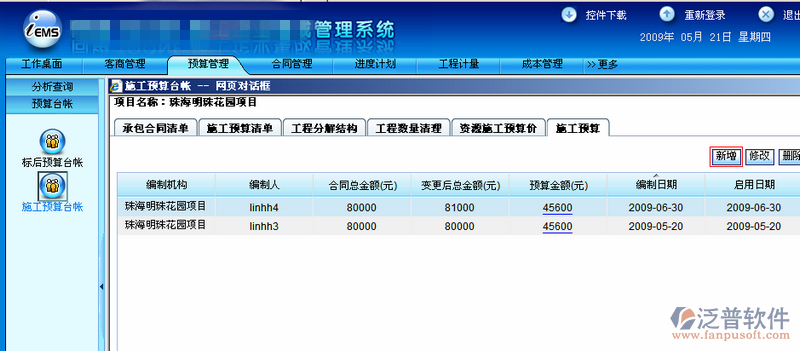

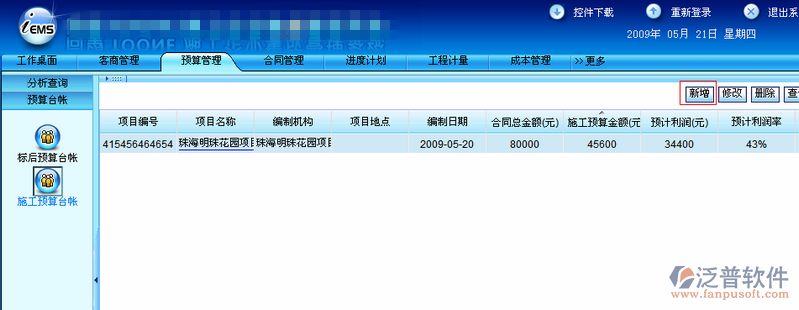

  在“施工預算”分頁夾面,點擊“新增”建立項目施工預算管理列表

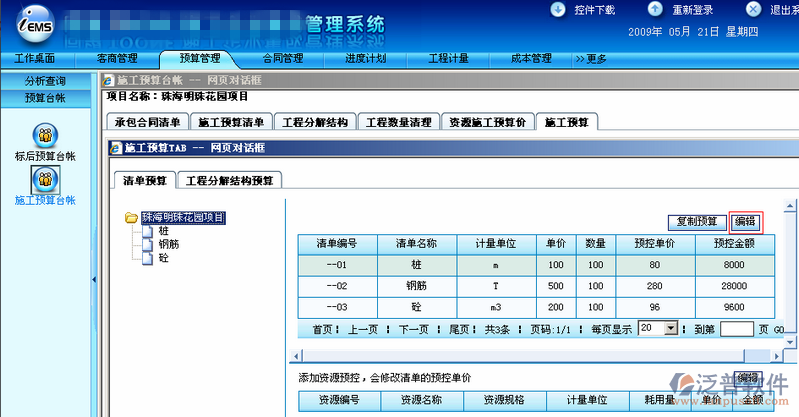

  點擊預算管理列表的“預算金額”,進入三級頁面進行預控單價的編輯

  5、流程關鍵控制點

  (1)如需要對原承包合同清單進行拆分,應先進行“施工預算清單”的編輯,設置好拆分清單。

  (2)在編制施工預算前,首先要編制“工程分解結構”和“工程數量清理”,否則施工預算編制時將無法引用。

  (3)在編制施工預算的預控單價時,應先對“工程分解結構預算”的預控單價進行設定,然后再對“清單預算”各項設定預控單價,兩者的匯總預算金額應保持一致。

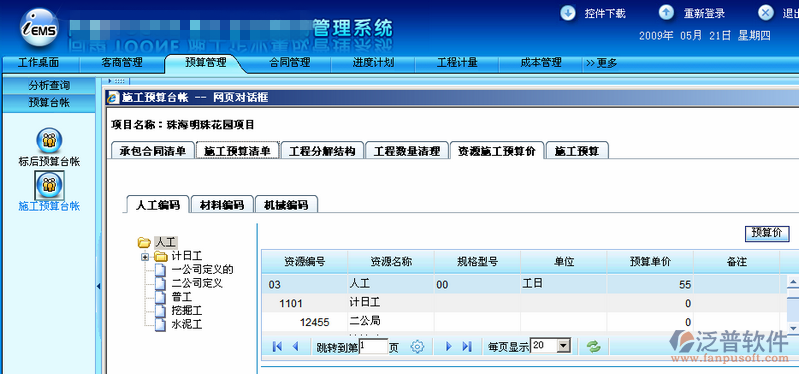

  (4)可參考“資源施工預算價” ,作為編制施工預算時確定預控單價的依據。

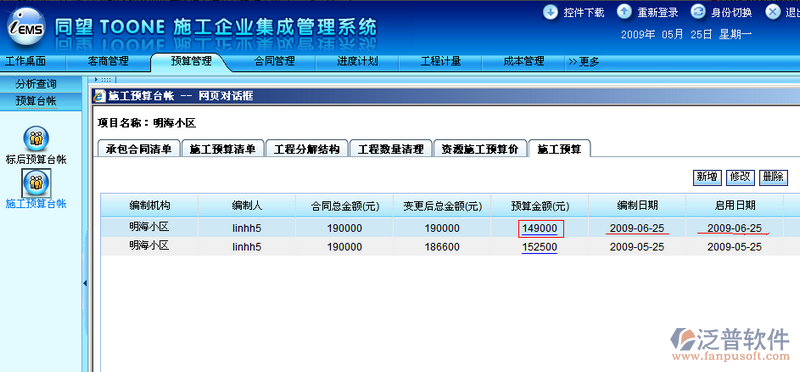

  (5)在施工過程中,需要對已有的施工預算進行調整,則應新增管理,以保存原有管理的記錄,顯示預算調整的過程。如下圖:

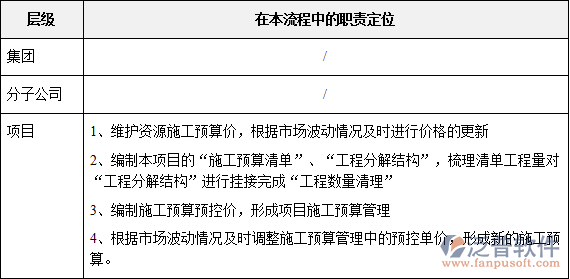

  6、集團-分子公司-項目在本流程中的定位
