  電力工程項目物資是一項重要工作,牽涉到電力工程建設、成本管理以及安全生產等方面的內容.那么如何加強電力項目工程物資管理呢?

  1.目的

  通過加強電力工程用材料領,退料的管理,嚴格控制材料的領用。

  2.適用范圍

  適用于電力工程項目施工過程中的工程用材料領,退料的管理.

  3、物料的退庫

  1、未安裝或未使用過的物料退庫,退庫部門必須填寫“項目退料申請單”,經部門經理審核后,到倉庫辦理物料退庫手續,出具“賬戶別名入庫單”(單據類型:項目退料)。

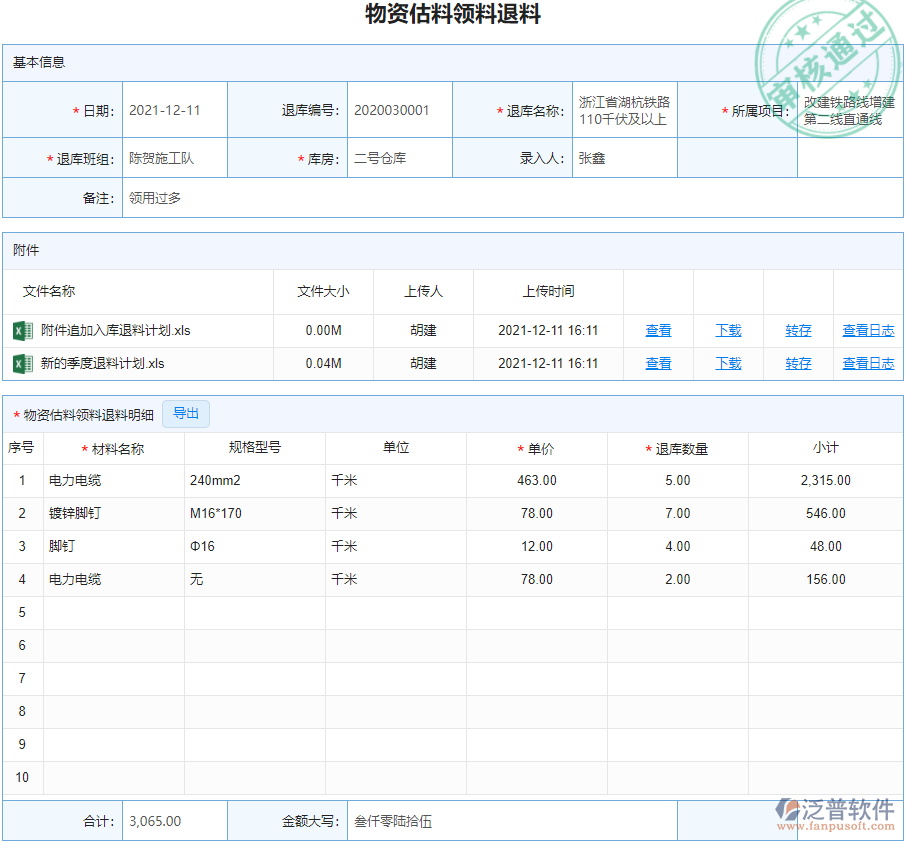

  2、已安裝過或使用過的物料退庫,應報公司物料驗收小組驗收,退庫前必須填寫“項目退料申請單”,公司物料驗收小組對退庫物料狀態簽字確認,經部門經理審核后,到倉庫辦理物料退庫手續,“賬戶別名入庫單”(單據類型:項目退料)。

  3、因工程結束物料需退庫的,由部門經理審核同意.退庫前按按

  4、條辦理.所退物料原則上為未安裝或未使用過的物料,鍍鋅管須整根管材,其它管材不得小于5米.

  5、退庫時質保書、合格證等質量文件應隨物料一同退庫。

  6、公司計財部決算人員依據簽字后的工程材料核查表,單項工程材料領用表,進行復核并辦理材料、工程結算,超出部分且未辦理退庫手續的部分材料在工程款中扣除。

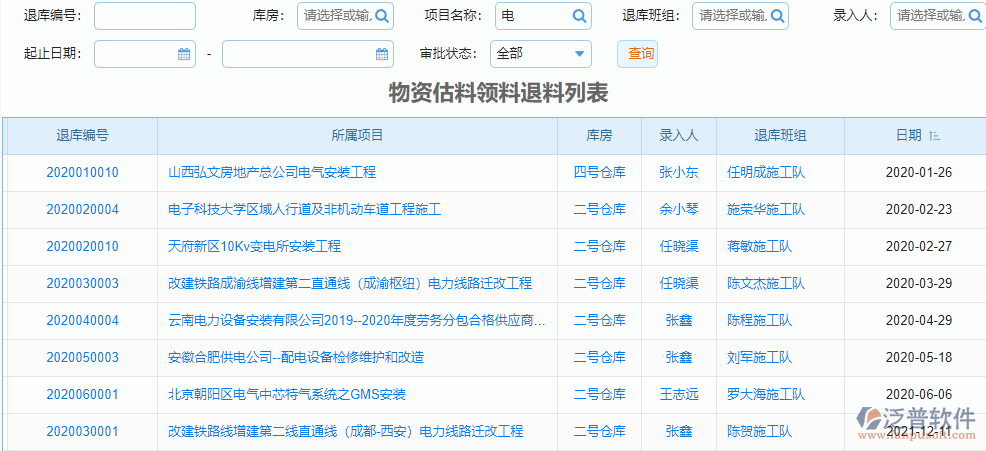

  4、泛普軟件電力工程系統中材料領料程序

  1、一般情況下單項電力工程施工任務通知單下達后,施工單位根據施工圖及工程進度的實際情況填報“工程材料申請單”,經工程管理員及工程部經理審核簽字后,施工單位憑“工程材料申請單”到物資供應部領取材料,物資供應部倉管員根據經工程部審簽的“工程材料申請單”及倉庫實際備料情況進行材料出庫,并出具“生產領料單”,施工單位、工程部、財務部、物資供應部各執一份.

  2、對于材料消耗較大的項目、材料規格特殊、非大量?jī)?chǔ)備的材料或配件,施工管理員根據圖紙?zhí)顚?ldquo;材料設備采購申請單”,經工程部經理確認后遞交物資供應部,以備提前及時采購.

  3、物資供應部材料管理員必須嚴格按照工程部確認的“工程材料申請單”發放工程材料并及時作好材料出庫的匯總。


  4、單項工程材料核對

  5、單項工程完工后,物資供應部將單項工程的實際領用量匯總于“交工實物量表“,簽字確認后交于施工單位,施工單位填寫完實物量后,及時上報監理與工程管理員核對簽批;施工單位憑審簽后的”交工實物量表“的核定補退量與物資供應部進行補退料手續.

  6、施工單位只有完成材料的核對無誤之后方可上報工程結算申請,經工程管理員與監理審簽,工程部上報財務做單項成本核算并出具工程結算清單。

  7、 如施工單位不能完整提供材料用量數據,無法辦法補退料程序的,經工程管理員與監理根據竣工圖紙審核且對比《單項工程材料出庫匯總表》,對領的材料在結算中進行工程款抵扣。

  8、對于拆除工程的材料,施工單位將可拆除的材料,設備待拆除后,根據約定歸公司所有的村料,必須報送到公司,組織實施拆除工程的部門填寫工作聯系函報安全技術部,由安全技術部組織工程部,生產運行部,財務部對材料進行評定后處理,嚴禁施工單位擅自拆除、回收工程材料.
