生產計劃建立、取消

申請免費試用、咨詢電話:400-8352-114

   物料需求計算

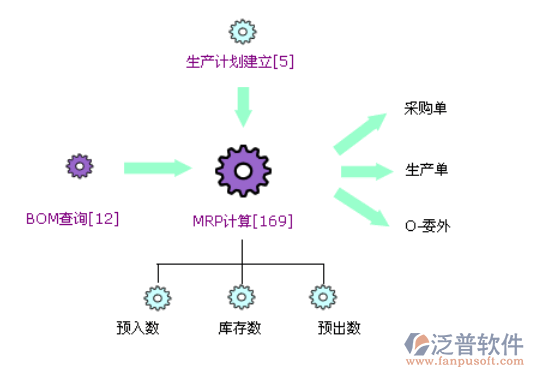

  MRP計算流程圖:

  產計劃建立

  對已審核的訂單安排生產計劃。

  計劃說明:對生產計劃的簡短描述。

  交貨日期:指訂單的交貨日期。產生生產計劃的依據(jù),在此交貨日期前的訂單將產生到生產計劃中。

  產生計劃:點擊后將交貨日期前的未完訂單產生到生產計劃明細中。產生時將針對生產單位的生產批量對訂單行進行拆分,具體的生產批量在生產管理->基礎資料部分設置。

  確認:生產計劃確認后才可進行MRP計算和生產安排。

  產生后對不排入的訂單行可“刪除”。

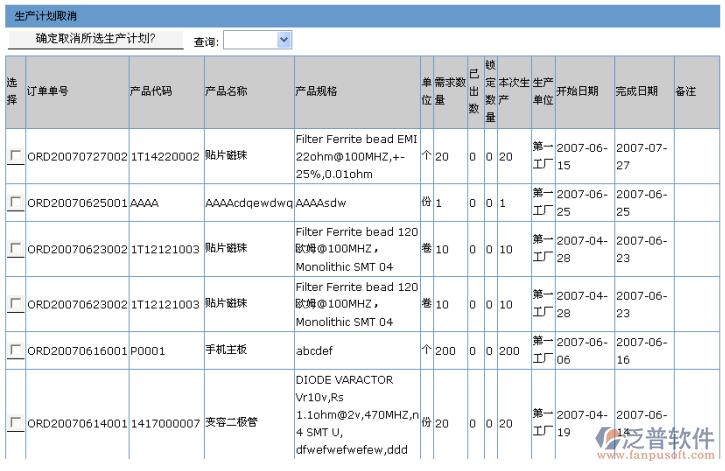

  生產計劃取消

  對已確認的生產計劃明細行可再次取消。

  1. 選擇要取消的明細行。

  2. 點擊“確定取消所選生產計劃”,選擇確定即可取消。
