當前位置:工程項目OA系統 > ERP系統 > 功能介紹 > 生產管理 > 主生產計劃
主生產計劃
主生產計劃
主生產計劃(Master Production Schedule 簡稱MPS)是確定每一個具體產品在每一個具體時間段的生產計劃。主生產計劃是一個重要的計劃層次,可以說ERP系統計劃的真正運行是從主生產計劃開始的。主生產計劃的確定伴隨著粗能力計劃的產生,企業的物料需求計劃、車間作業計劃、采購計劃等均來源于主生產計劃,即先由主生產計劃驅動物料需求計劃,再由物料需求計劃生成車間作業計劃和采購需求計劃。所以主生產計劃在ERP系統中起著承上啟下的作用,實現從宏觀計劃到微觀計劃的過渡與連接。

主生產計劃必須是可以執行、可以實現同時符合企業實際情況的,編制主生產計劃的首要任務是確定企業在計劃期各時間段內的需求數量,需求數量既包括已經確定的客戶訂單,同時還包括生產大綱的預測量,這兩種需求系統會自動計算得出。系統同時還提供手動輸入預測量的功能,用戶可以根據需要在計劃數據>>MPS設置里進行設置。用戶在輸入表頭的相關數據(如果設置為手動輸入預測量,還需要輸入各周期預測量)后,按下“生成”按鈕,系統會根據填寫的數據信息,結合銷售系統的訂單信息以及生產大綱的預測量(設置為手動輸入預測的根據填入的預測量)以及產品的庫存信息、計劃信息等計算出產品計劃周期內各個時段的預測量、訂單量、毛需求量、計劃接收量、預計可用量、凈需求量、計劃產出量、計劃投入量以及可供銷售量。確認無誤后就可以保存該主生產計劃了。

項目說明:

1. 表頭數據

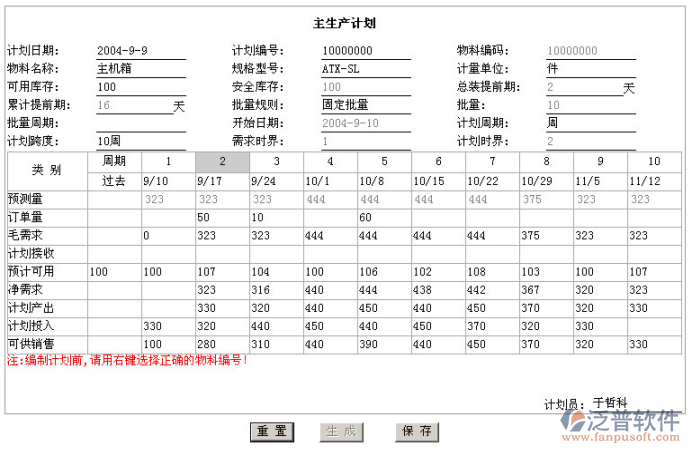

[計劃日期]:編制主生產計劃的日期。
[計劃編號]:主生產計劃的唯一標識。
[物料編碼]:以及物料名稱、規格型號、計量單位是計劃產品的基本信息。
[可用庫存]:計劃產品的當前庫存。
[安全庫存]:計劃產品的安全庫存量。
[總裝提前期]:產品從投入加工到裝配完成的時間跨度。
[累計提前期]:通過BOM表展開計算的零件的采購提前期加上產品的總裝提前期。
[批量規則]:主生產計劃編制使用的批量規則,系統默認為“固定批量”,即每次產品的生產數量必須是固定批量的整數倍。
[批量]:固定批量的數目。
[批量周期]:周期批量的最小生產周期。
[開始日期]:主生產計劃的計劃開始日期,該日期必須晚于當天。
[計劃周期]:計劃時間段的間隔,系統默認為周。
[計劃跨度]:整個主生產計劃的計劃周期數。
[需求時界]:總裝提前期所在時區與累計提前期內超過總裝提前期的時區分界點。
[計劃時界]:累計提前期所在時區域整個計劃跨度內超過累計提前期的時區分界點。
2. 表體數據
[預測量]:生產大綱或者是手動填寫的計劃周期內的產品預測需求量。
[訂單量]:銷售系統中計劃周期內的產品訂單數量。
[毛需求量]:初步的需求數量。
[計劃接收量]:前期已經下達正在執行中的訂單,將在該計劃周期內的產出量。
[預計可用量]:該計劃周期的期末庫存量,要扣除用于需求的數量,平衡庫存與計劃。
[凈需求量]:綜合毛需求量、安全庫存量、期初結余以及計劃產出計算出的實際需求量。
[計劃產出量]:當需求不能滿足時,系統根據設置的批量規則計算得到的供應數量。
[計劃投入量]:根據計劃產出量、提前期等計算出的投入生產數量。
[可供銷售量]:計劃周期的計劃產出量與該周期的訂單量之差。

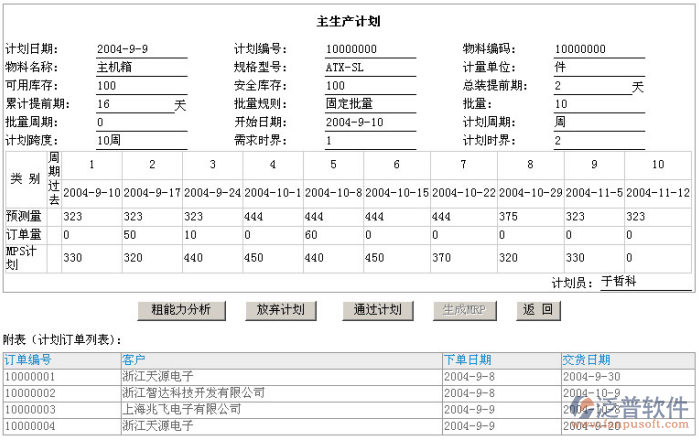

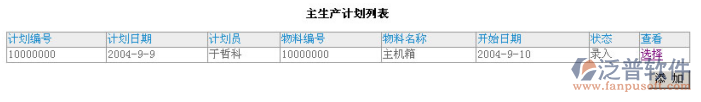

主生產計劃初步編制完成后,用戶可以查看計劃的詳細信息。

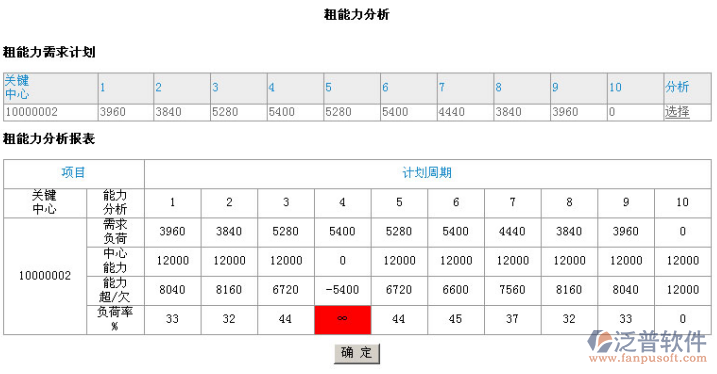

用戶還可以查看粗能力分析報表,查看到該計劃粗能力分析的情況。

在粗能力分析報表中對于超負荷的計劃周期,系統將會用紅色警示。如果用戶對該主生產計劃不滿意,可以選擇“放棄計劃”,然后通過調整訂單、改變預測、更改工作日歷等方法,改變需求負荷或者中心能力重新編排計劃。計劃滿足需要后,點擊“通過計劃”按鈕使該計劃批準執行。批準執行的主生產計劃才可以“生成MRP”即展開為物料需求計劃。
- 1生產計劃-自動計算估計生產天數
- 2如何挑選靠譜的MES生產管理系統?這些要點不容錯過
- 3生產任務派工流程
- 4erp主生產計劃
- 5主生產計劃管理系統
- 6生產計劃管理軟件實施前需準備什么?它有哪些顯著優勢
- 7哪款條碼ERP系統最好用且年費多少?
- 8ERP生產管理軟件排行解析,欲上線企業必備之選,快來了解市場領先品牌
- 9 條碼ERP管理需求新探索以及建設方案如何創新?
- 10ERP條碼管理系統選型時需關注哪些要點?主要功能概述?
- 11生產計劃管理軟件:提升效率利器,企業輕松上線,開啟智慧管理新時代
- 12 條碼ERP系統選型關鍵及核心模塊有哪些?
- 13工單執行完成后裝配件入庫
- 14ERP生產訂單審核
- 15生產計劃管理軟件實施價值大揭秘,ERP系統助力企業精準規劃
- 16ERP條碼軟件究竟意味著什么,有何優勢?
- 17優質的ERP條碼管理軟件費用如何?
- 18 條碼ERP軟件安裝流程與詳細的實施計劃表如何制定?
- 19條碼ERP軟件的最大三大優勢是什么?技術上有何特點?
- 20條碼ERP軟件如何助力自動化?主要功能概述
- 21ERP沙盤系統具備哪些功能?對企業模擬運營有何好處?
- 22 ERP條碼管理系統安裝步驟及實施要點概述?
- 23條碼ERP系統究竟有哪些顯著優勢與獨特特點?
- 24新建主生產計劃
- 25評估生產計劃軟件可行性?從功能、易用性、適配性出發,快速判斷
- 26ERP條碼管理軟件是什么?能帶來哪些便利?
- 27 條碼ERP管理需求與建設路徑分析?
- 28 條碼管理必備,ERP條碼系統哪家強?購買指南來襲
- 29全局控制生產情況
- 30哪款ERP條碼管理軟件既好用又便宜?
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
