分包管理

申請免費試用、咨詢電話:400-8352-114

  分包是指將工程承包合同中部分工程項目切分出來,以包工包料的方式發包給本企業以外的分包商,由分包商完成弱電工程承包合同規定的全部施工任務,但發包方負責監督管理.

  一、國內80%的弱電工程企業在分包管理中普遍存在的問題

  1、勞務合同審核不嚴格、計價模糊、進度款支付節點不清晰,存在經濟風險。

  2、施工進度未及時掌握,分包進度款未及時支付,影響施工進度。

  3、進度款的結算缺乏相應的核算依據,造成資金風險。

  4、分包商結算和分包合同脫節,造成單方面簽證增加。

  5、領導不能及時掌握各個分包合同的動態數據,無法了解支付結算情況。

  6、分包合同條款內容不全不合理,合同管理混亂

  7、分包商采用劣質材料,導致工程質量不佳。

  8、分包商現場管理人員和技術工人素質達不到要求。

  9、分包商長時間的工期拖延。

  10、分包商只顧自身利益,忽視項目整體管理。

  二、弱電工程項目管理軟件對分包管理的管控點及作用

  1,對于勞務合同的各項規定,實行多級審批,各部門負責人依次確認內容的合理性,保證以后的結算支付工作順利進行。

  2,系統幫助企業根據合同條款進行進度款支付,保證施工進度照常進行。

  3,弱電工程項目管理系統讓勞務工資發放有據可依,記錄勞務隊伍工資發放證據,降低勞務隊伍工資發放風險。

  4,實現讓分包結算清晰高效,實現過程數據的清晰記錄,為結算提供支撐,降低工作量。

  5,提供自動化的分包合同報表,各分包合同的支付結算情況動態更新,領導可隨時查看分析,制定科學決策。

  三、系統中的分包管理單據及列表

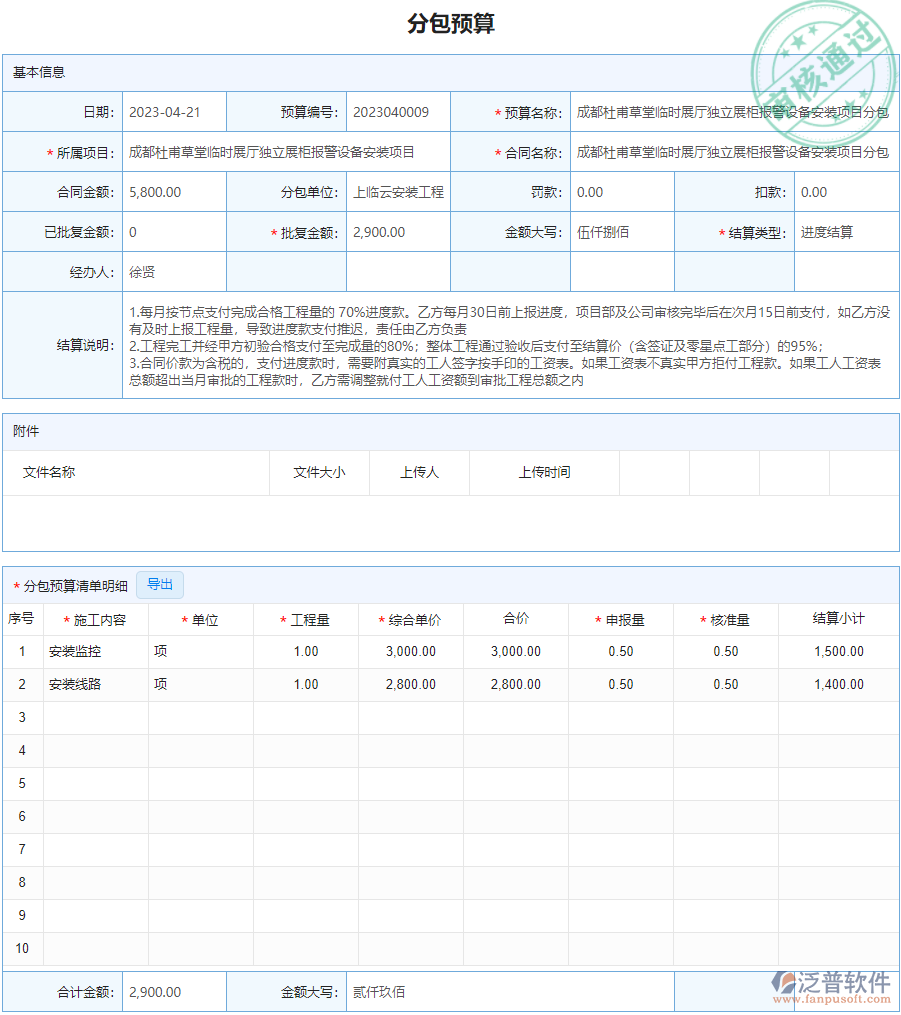

  1、分包預算

  分包預算一般情況下是由現場預算人員與勞務分包方的預算人員一起核對完成的建筑平米數,然后根據合同約定的單價套用計算出來的工日數做一份小預算。同時記取對方的企業管理費、利潤、稅金等。綜合得出應付給對方的勞務工程款。

  2、分包合同

  所謂工程分包,是指施工總承包企業將所承包建設工程中的專業工程或勞務作業發包給其他建筑業企業完成的活動.分包分為專業工程分包和勞務作業分包.主要是記錄與分包單位的合同信息登記,錄入合同名稱、合同金額、合同類型、開始時間、結束時間、所屬項目、分包單位、簽訂人、結算方式、付款方式、簽約時間等

  3、分包付款

  根據我方最終認定完成的工程量,項目部向公司提交分包付款申請,各業務部門及流程節點審批人結合結算和公司資金情況,審定最終付款金額,分包付款審核通過后財務進行打款.分包付款是項目部根據分包班組的結算金額和已付款信息,向企業提交分包班組的付款申請,在公司的財務部門和項目經理審核通過之后就可以進行付款

  4、零星人工

  零星工作,現在改叫計日工,在施工過程中,完成發包人提出的施工圖紙以外的項目或工作,包括人工、材料、機械臺班等,按給定的清單計價?,F(xiàn)場零星用工采取按部位、按工程量核算的原則;各專業、各室簽定有關合同時要盡可能將可預見的用工納入包干范圍,一次核定;如遇特殊情況確需臨時安排人工,用工人員要填寫用工申請表報本室主管及工程經理簽字同意后,請現場主管工長統一安排;
