采購訂單ERP

申請免費試用、咨詢電話:400-8352-114

   采購訂單是企業根據產品的用料計劃和實際能力以及相關的因素,所制定的切實可行的采購訂單計劃,并下達至供應商執行,在執行的過程中要注意對訂單進行跟蹤,以使企業能從采購環境中購買到企業所需的商品,為生產部門和需求部門輸送合格的原材料和配件。

  ERP采購訂單的來源

  如果按上面做,就太簡單了,這里我們要先確定采購訂單的來源有哪些?

  我考慮有以下幾種:

  手動創建的過程就是上面的流程,沒有問題,只要系統設計的簡潔,按提示進行就可以。


  A 系統創建的補貨單:當系統運行一段時間后,有了數據積累,就需要考慮自動補貨了;自動補貨需要考慮日均銷售數量(一般取4周)、安全庫存、在途庫存、采購送貨時間、供應商生產周期等因素來進行計算建議的補貨數量,由系統生成采購單,下面的公式供參考,這個應該屬于移動平均法是比較常用的也是最簡單的。

  建議補貨數量=(SUM(前28天銷量)/28*目標周轉天數-可售庫存-采購在途庫存-調撥在途-已審核未發貨采購數量)

  B 以銷定采:此種場景一般是對應預售或預訂商品的,即用戶先下單支付后,系統根據有效的銷售訂單進行商品集單,生成采購訂單,然后由供應商發貨到倉庫,然后倉庫根據用戶下單時間依次發貨(具體規則可以根據實際場景設計)。

  這部分采購單的采購價完全是根據基準進價、促銷進價或雙方確定的采購價下單(也可以按最近采購價),數量是依賴有效訂單的商品數量。

  C 供應商直發:此種場景系統創建采購單是有前提的,即合同的結算模式是“按采購額結算”即經銷模式;同時這部分商品是不需要入倉是直接發送給C端用戶的。

  這種場景生成的采購單是根據訂單由系統補的,采購價的確定與以銷定采類似,一般是在供應商發貨時同步生成。

  為什么需要生成采購單?主要是為了在財務應付結算,對于代銷依賴的是銷售訂單,這部分可以根據發貨時間系統去獲取成本價或結算價。

  由于商品沒有實際的出入倉所以此部分采購訂單的出入庫是沒有成本計算的;這部分涉及到FMS財務系統存貨管理及應付結算,有興趣的可以關注筆者的電商財務系列文章。

  D 價格調整單:采購的價格調整單是為了調整采購單上單價錯誤或采購成本的,就是一種紅沖單據。

  舉個簡單的例子:

  采購單P001進貨商品A 進價是 10元錢,進了100件,并且已經入庫到倉。

  采購與供應商確認進價10元錢單價有問題,與市場偏差太大,經談判可以調整為9元。


  這時就可以創建一張價格調整單,即A商品原價10元,調價后為9元。

  價格調整單審批后生成兩張單據(一出一入),即以10元做個出庫,再以9元做個入庫,此時成本價是9.

  財務應付結算時,由于已經紅沖了10元那張單據,所以實際上是按9元結算。

  E 商家到倉:這部分由于是需要入倉,就需要入倉憑證,所以需要創建一種特殊類型的采購單,但是采購價可以根據約定確認。

  由于這種單據比較特殊,所以單獨列出來,它可以手動創建、也可以系統創建;本篇不對這種類型做過多討論。

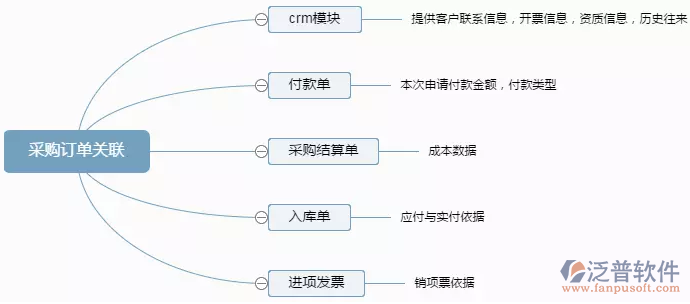

  解決了以上的相關問題,我們就創建了一張采購單,此時采購單首先要在內部進行審批,主要是審核采購單價與采購數量;對于系統生成的“價格調整單、直發、以銷定采”內部審核流程可以略去。
