物料需求計劃

申請免費試用、咨詢電話:400-8352-114

   物料需求計劃

  物料需求計劃(Material Requirement Planning 簡稱MRP),與主生產計劃一樣處于ERP系統的計劃層,由MPS驅動MRP的運行。MRP是對MPS的各個項目所需的全部制造件和全部采購件的網絡支持計劃和時間進度計劃,是生產計劃的核心,它將把主生產計劃排產的產品分解成各自制部零件的生產計劃和采購件的采購計劃。

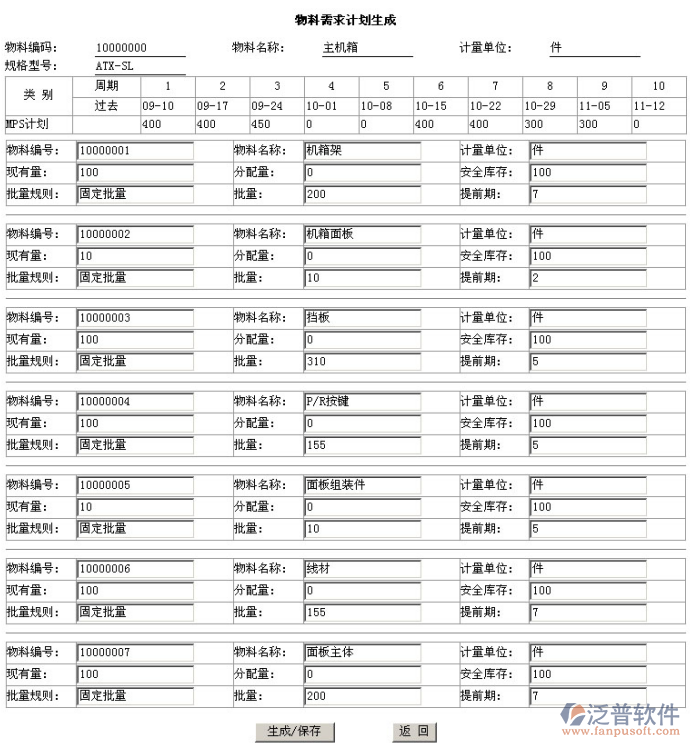

  MRP計劃必須根據已經批準執行的主生產計劃并參照BOM以及物料相關信息展開得到。用戶需要填寫完整BOM中所用到物料的現有量(當前庫存量)、分配量(已經分配不能動用的數量)、安全庫存、批量(生產批量或采購批量)以及提前期(生產提前期或者采購提前期)。

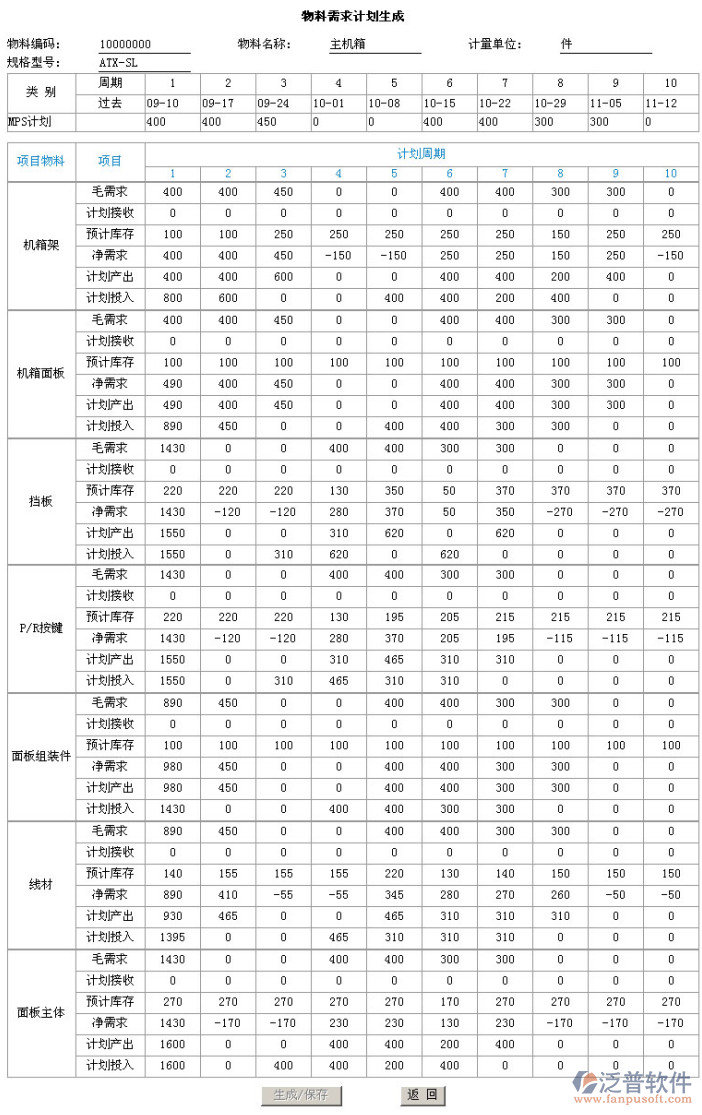

  填寫完整后,點擊“生成/保存”按鈕,系統會根據填寫的數據信息自動進行物料需求計劃的編排和保存。

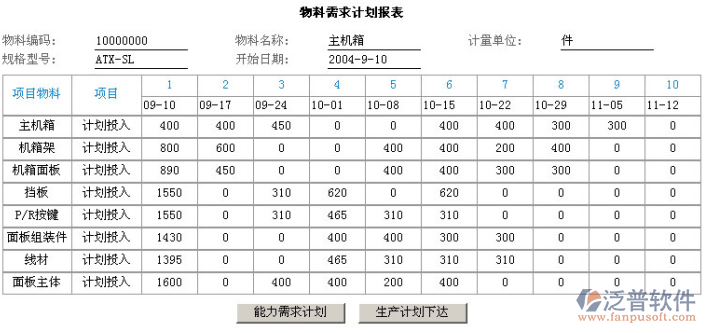

  對于生成成功的MRP,同樣可以查看到其具體的信息。在MRP的詳細信息中記錄了每個計劃周期所有相關物料的計劃投入量,這將作為企業采購計劃和車間作業計劃的直接依據。

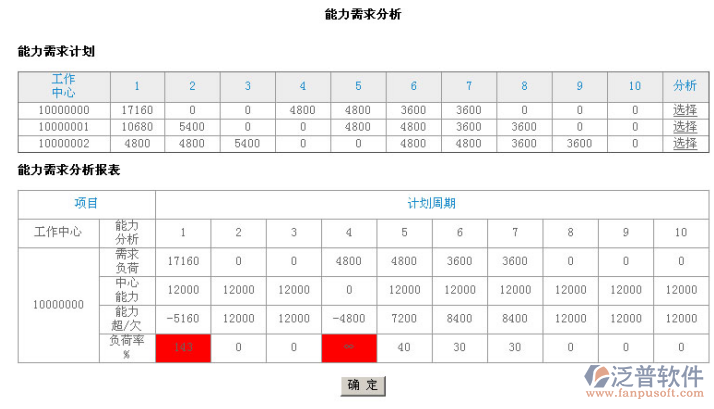

  為了進一步檢驗物料需求計劃是否可以執行,是否能最終保證生產計劃的切實可行,還需要通過運行能力需求計劃分析后得出結論。能力需求計劃主要用來檢驗物料需求計劃是否可行,以及平衡個工作中心的能力和負荷。






  用戶可以選擇不同的工作中心分別查看它們的能力需求分析。超負荷的周期將會用紅色警示。






  物料需求計劃確認后就可以最終下達生產計劃了,下達生產計劃主要是根據物料需求計劃生成采購需求和車間任務。已經下達的物料需求計劃狀態更改為下達,與其它未下達計劃進行區別。

發布:2008-06-22 16:06    編輯:泛普軟件 · xiaona    [打印此頁]    [關閉]
